Wie sich komplexe Altsysteme kontrolliert modernisieren lassen

Schritt für Schritt aus der Legacy-Falle


Die Modernisierung von Legacy-Systemen birgt erhebliche Risiken. Komplexe Abhängigkeiten, lückenhaft dokumentiertes Wissen und die Anforderungen des laufenden Betriebs machen eine radikale Ablösung häufig zum Wagnis.

Schritt für Schritt aus der Legacy-Falle

Deshalb setzen sich zunehmend Vorgehensweisen durch, die Funktionen etappenweise ersetzen, Schnittstellen kontrolliert überführen und eine neue Architektur sukzessive aufbauen. Für den Erfolg zählt dabei nicht allein das gewählte Pattern, sondern vor allem das Zusammenspiel technischer, organisatorischer und fachlicher Realitäten.

Früher oder später erreicht jedes System den Punkt, an dem Unternehmen über die Zukunft ihrer in die Jahre gekommenen Software entscheiden müssen. Fällt die Wahl auf eine Modernisierung, steht unmittelbar die nächste Frage im Raum: Welcher Weg ist dafür der richtige? Eine allgemeingültige Antwort gibt es nicht, denn die Entscheidung hängt stets vom konkreten Projekt ab. Kritikalität, Nutzerzahl, Integrationsgrad und organisatorische Bedingungen geben die Richtung vor. Dennoch zeichnet sich in der Praxis immer deutlicher eine Präferenz für inkrementelle Vorgehensweisen ab.

Dahinter steht vor allem Pragmatismus. Eine schrittweise Umsetzung hat sich in zahlreichen Projekten als widerstandsfähiger erwiesen, weil sich wesentliche Risiken besser steuern lassen. Bei sauberer Umsetzung bleibt der laufende Betrieb stabiler, die fachliche Logik kann nach und nach verstanden und übertragen werden und die Teams erhalten früh verwertbares Feedback. Auch ein Big Bang kann berechtigt sein, konzentriert jedoch viele Risiken auf einen einzigen Moment: Datenmigration, die Umschaltung sämtlicher Schnittstellen und funktionale Gleichwertigkeit müssen innerhalb eines engen Zeitfensters gelingen. Bei überschaubaren, wenig integrierten Systemen ist das machbar. In komplexeren Landschaften drohen hingegen schnell Ausfälle, Inkonsistenzen und Akzeptanzprobleme.

Allerdings ist auch die inkrementelle Modernisierung kein Selbstläufer und bietet keine Erfolgsgarantie. Gut geführte Projekte folgen einem klaren Ablauf, dessen Ebenen eng ineinandergreifen: Zunächst wird das System fundiert eingeordnet, anschließend werden die Ziele präzisiert und die Altanwendung realistisch analysiert. Erst auf dieser Basis entstehen tragfähige Architekturentscheidungen, die danach kontrolliert umgesetzt werden. Ob die Modernisierung tatsächlich gelingt, entscheidet sich entlang dieses Prozesses. Welche Punkte sind dabei besonders wichtig?

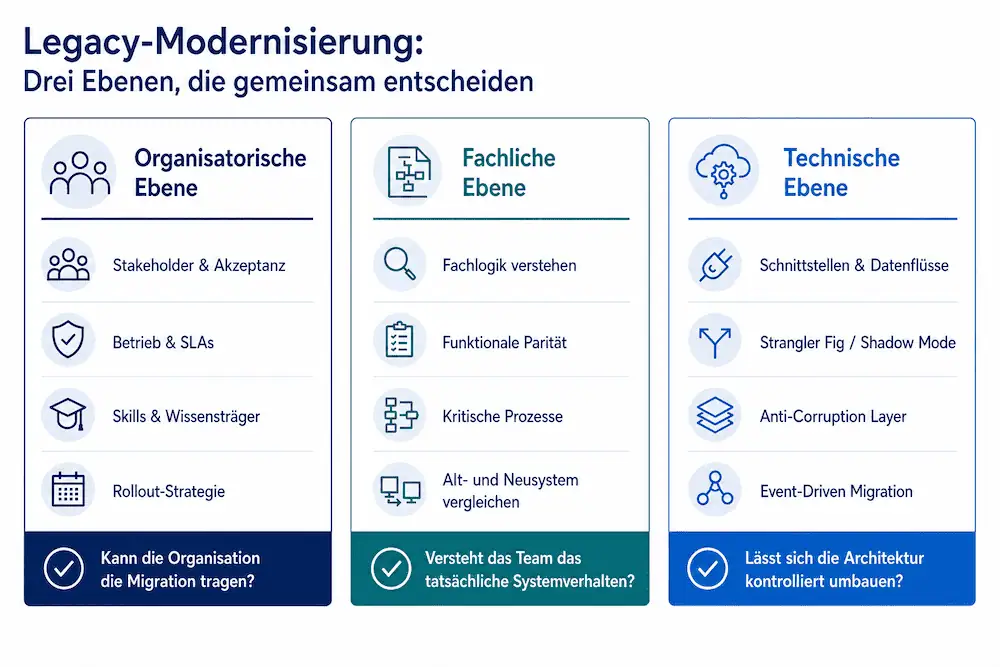

Legacy Modernisierung

Zuerst das Gesamtbild erfassen

Am Anfang jeder Modernisierung steht ein Schritt, der häufig unterschätzt oder als lästige Vorarbeit betrachtet wird: die systematische Bestandsaufnahme. Dabei genügt es nicht, allein die vorhandene Technologie zu betrachten. Organisation und Betrieb gehören gleichwertig in die Analyse. Zahlreiche Projekte sind gerade daran gescheitert, dass diese Dimensionen getrennt bewertet wurden und ein konsistentes Gesamtbild fehlte.

Die erste Bestandsaufnahme muss vor allem klären, welche Bedeutung das System für das Unternehmen besitzt. Eine geschäftskritische Konzernanwendung mit Tausenden Nutzern und strengen SLA-Vorgaben verlangt ein anderes Vorgehen als eine isolierte Nischenlösung. Ebenso entscheidend ist ihre Einbettung in die bestehende IT-Landschaft. Über Jahre entstandene Schnittstellen – von dateibasierten Batch-Prozessen bis zu synchronen API-Aufrufen – bestimmen erst den Rahmen, innerhalb dessen eine Migration möglich ist.

Gleichzeitig gilt es, den technischen und organisatorischen Ist-Zustand zu erfassen. Hardware- und Betriebsmodelle, Netzwerktopologie, Sicherheitsvorgaben, Backup- und Recovery-Konzepte sowie bestehende SLAs bilden die Leitplanken für spätere Architekturentscheidungen. Hinzu kommt die personelle Ausgangslage, die oft besonders kritisch ist: Das Wissen über das Altsystem liegt in vielen Projekten nur noch in Fragmenten vor. Dokumentationen existieren zwar häufig, sind aber selten aktuell und konsistent. Damit bestätigt die Praxis einen alten Entwicklergrundsatz: Die Wahrheit liegt im Code.

Schon zu diesem frühen Zeitpunkt müssen außerdem die Stakeholder eingebunden werden. Rollout-Strategien, Schulungen und Maßnahmen zur Akzeptanzförderung gehören nicht erst ans Projektende. Werden Nutzer und Fachbereiche erst nach Abschluss der technischen Umsetzung beteiligt, entstehen leicht Widerstände, die sich später nur schwer auflösen lassen. Zugleich fehlt wertvolles Feedback – und nachträgliche Änderungswünsche kosten unnötig Zeit, Geld und Nerven.

Anzeige

Klare Ziele schaffen, Widersprüche offenlegen

Sobald die Ausgangslage eingeordnet ist, folgt eine möglichst genaue Definition der Ziele. Von ihr hängt ab, ob sich das Vorhaben dauerhaft steuern lässt oder im Projektverlauf aus dem Ruder läuft. Das mögliche Spektrum ist breit: Es reicht von minimalinvasiven Maßnahmen zur Stabilisierung und technischen Erneuerung bis zur grundlegenden Neuausrichtung mit Cloud-Migration, neuer Benutzeroberfläche und zusätzlichen fachlichen Funktionen.

In dieser Phase sollten auch Zielkonflikte sichtbar gemacht und offen diskutiert werden. Besonders häufig entsteht Spannung zwischen funktionaler Gleichheit und fachlicher Weiterentwicklung. Soll das neue System das Verhalten des alten exakt reproduzieren, können Tests relativ eindeutig aufgebaut werden. Werden dagegen bewusst Änderungen vorgenommen, reicht ein simpler Eins-zu-eins-Vergleich nicht aus. Dann müssen die gewünschten Abweichungen ausdrücklich beschrieben und gezielt geprüft werden.

Ebenso wichtig ist die Frage, wie während der Migration mit der Weiterentwicklung umgegangen wird. Erhält das Altsystem parallel neue Features, wirkt sich das unmittelbar auf die Migrationsstrategie aus. Modulare Vorgehensweisen oder eindeutig festgelegte Zeitfenster sind dann notwendig, um die Komplexität kontrollierbar zu halten. Fehlt diese Klarheit, entstehen Unterschiede zwischen Alt- und Neusystem, die später erheblichen Aufwand verursachen. Transparente und dokumentierte Ziele – technisch wie fachlich – sind deshalb keine Bürokratie, sondern die Basis aller folgenden Entscheidungen.

Gezielt analysieren statt Vollständigkeit anstreben

Sind die Ziele festgelegt, rückt das Verständnis der vorhandenen Anwendung in den Mittelpunkt. Dabei hilft ein nüchterner Realitätscheck: Ein Legacy-System vollständig zu durchdringen, ist meist kein realistisches Ziel. Anwendungen mit Millionen Codezeilen lassen sich nur mit langwieriger Detailarbeit komplett analysieren – und diese liefert nicht zwangsläufig einen entsprechenden Mehrwert. Bewährt hat sich stattdessen eine selektive Vorgehensweise. Teams wählen eine begrenzte Zahl repräsentativer, einfacher wie komplexer Funktionen oder Komponenten aus und untersuchen diese gründlich. Einfache Abläufe vermitteln einen ersten Eindruck von Technologie, Schnittstellen und Datenhaltung. Komplexere Fälle zeigen kritische Pfade, Performance-Anforderungen und fachliche Besonderheiten.

Die Untersuchung läuft auf mehreren Ebenen parallel: Datenbankstrukturen werden auf Modellierung und Abhängigkeiten geprüft, die Implementierungslogik wird im Code nachvollzogen und fachliche Abläufe werden anhand realer Anwendungsfälle rekonstruiert. Es geht jedoch nicht darum, das Geschäft vollständig zu verstehen. Entscheidend ist, die fachliche Logik in ihrer technischen Ausprägung abzubilden.

Auf Grundlage dieser Erkenntnisse lassen sich Aufwand und mögliche Hürden wesentlich realistischer bewerten. Zugleich verengt sich der Lösungsraum, denn organisatorische Vorgaben wie Cloud-Strategie, vorhandene Infrastruktur oder Compliance-Anforderungen setzen klare Grenzen. Auch Descoping ist in diesem Zusammenhang wichtig: Selten genutzte Funktionen können bewusst zurückgestellt werden, damit sich das Projekt auf die kritischen Bestandteile der Anwendung konzentriert.

Nicht unterschätzt werden darf außerdem die spätere Betriebsfähigkeit. Die eingesetzten Technologien müssen zu den vorhandenen oder künftig geplanten Kompetenzen passen. Selbst eine hochmoderne Architektur hilft wenig, wenn sie langfristig niemand betreiben kann. Externe Dienstleister können hier einen zusätzlichen Nutzen bieten: Sie wirken Betriebsblindheit entgegen und bringen methodische Erfahrung, Spezialwissen sowie neue Blickwinkel ein. Die internen Teams steuern ihr unverzichtbares Domänenwissen bei und können zugleich den laufenden Betrieb absichern.

Anzeige

Von der Architektur zur kontrollierten Migration

Nach Analyse und Architekturentscheidung startet die Umsetzung in der Regel mit einem Proof of Concept. Ein repräsentativer und durchaus anspruchsvoller Teilbereich zeigt, ob der gewählte Ansatz auch unter realen Bedingungen trägt. Dieser technische Praxistest deckt Fehlannahmen auf, bevor sie sich erst in einer späteren Projektphase bemerkbar machen.

Für die anschließende Migration lassen sich je nach Situation unterschiedliche Muster einsetzen und miteinander kombinieren. Beim Strangler-Fig-Ansatz wandern Funktionen schrittweise aus dem Alt- in das Neusystem; das Routing erfolgt auf Request- oder Event-Ebene. Abstraktionsschichten und Anti-Corruption-Layer entkoppeln die neue Domäne von den häufig schwer verständlichen Strukturen des Altsystems und übersetzen sauber zwischen beiden Welten.

Event-getriebene Ansätze erlauben beispielsweise eine granulare Steuerung einzelner Verarbeitungsschritte und die Überführung bestehender Batch-Logiken in moderne asynchrone Architekturen. Parallel-Run- und Shadow-Mode-Szenarien setzen dagegen auf einen kontrollierten Parallelbetrieb: Alt- und Neusystem verarbeiten dieselben Eingaben, ihre Resultate werden verglichen und erst danach erfolgt die schrittweise oder vollständige Umschaltung. Unabhängig vom Pattern bleibt das Schnittstellenmanagement erfolgskritisch. Jede Schnittstelle stellt eigene Anforderungen. Einige ermöglichen Parallelverarbeitung, andere schließen sie aus fachlichen oder regulatorischen Gründen aus. Fragen zu Idempotenz beziehungsweise dem Umgang mit Duplikaten, zu Reihenfolgegarantien und Synchronisation müssen früh beantwortet werden. Eine Standardlösung gibt es kaum, weil jede Schnittstelle ihre eigene Strategie benötigt.

Selbst nach erfolgreichem Go-live ist die Modernisierung nicht abgeschlossen. Der Betrieb liefert fortlaufend Erkenntnisse über Performance, Stabilität und Nutzungsverhalten. In der Praxis hat es sich deshalb bewährt, das Altsystem zumindest vorübergehend als Referenz vorzuhalten. Gerade im Austausch mit den Fachbereichen lassen sich Verhaltensweisen so transparent vergleichen und Missverständnisse leichter klären.

Das Fazit: Eine gelungene Legacy-Modernisierung ist kein punktuelles Projekt, sondern ein gesteuerter Transformationsprozess. Wer ihn strukturiert aufsetzt, senkt Risiken, erhöht die Transparenz und schafft die Basis für eine nachhaltige Weiterentwicklung.
